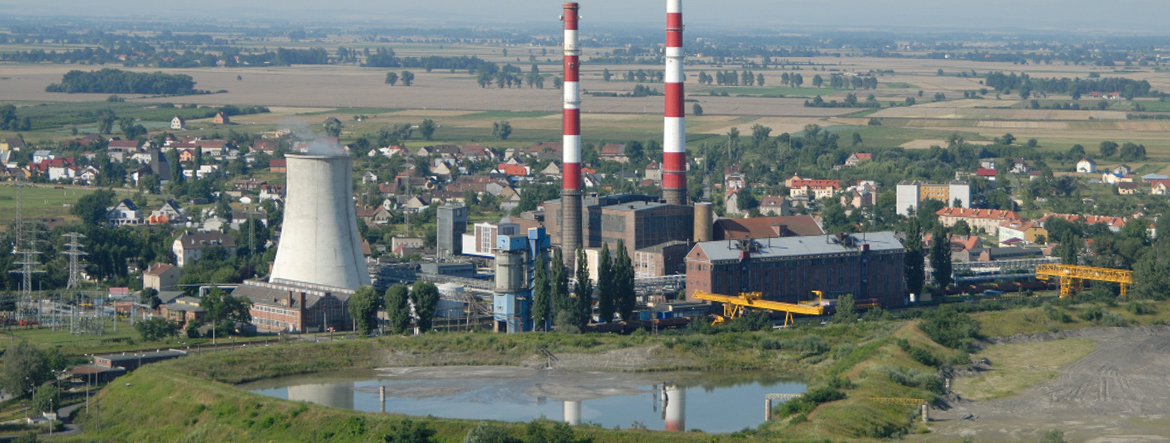

Nowo wybudowana elektrociepłownia gazowa Czechnica-2 zaspokoi około 20% zapotrzebowania na ciepło mieszkańców Wrocławia i wszystkich odbiorców w gminie Siechnice. Powiatowy Inspektor Nadzoru Budowlanego w Powiecie Wrocławskim wydał dwie decyzje częściowe na użytkowanie tej inwestycji.
Nowa EC Czechnica-2 zastąpiła starą, ponad stuletnią węglową elektrociepłownię. Inwestycja została oficjalnie otwarta 29 maja br.
Zmiana paliwa węglowego na gazowe poprawi jakość powietrza w regionie aglomeracji wrocławskiej.
W przyszłości elektrociepłownia będzie mogła także wykorzystywać zielone paliwa, np. wodór.
Działania nadzoru budowlanego
Inspektorzy nadzoru budowlanego przeprowadzili 2 kontrole obowiązkowe inwestycji: we wrześniu 2023 r. i w kwietniu 2024 r.
Powiatowy Inspektor Nadzoru Budowlanego w Powiecie Wrocławskim wydał 2 decyzje częściowe pozwolenia na użytkowanie tej inwestycji. Pierwsza decyzja została wydana 12 września 2023 r., a druga 29 kwietnia 2024 r.
Termin na wniesienie sprzeciwu do zakończonych robót budowlanych upłynął 14 listopada ub.r.
Od tego czasu elektrociepłownia przechodziła testy.
Zakres inwestycji
Budowa nowej elektrociepłowni rozpoczęła się w listopadzie 2021 r. i trwała 4 lata, do listopada 2024 r.
W ramach inwestycji zostały wybudowane:
- blok gazowo-parowy (BGP) o mocy 179 MWe oraz 163 MWt,
- kotłownia o łącznej mocy 152 MWt,
- akumulator ciepła o pojemności 13 000 m3.
